Sportpark
Glanerbrook.

Eigen ritmiek

Sportpark Glanerbrook in Geleen wordt de komende jaren vernieuwd en uitgebreid. Het wordt een echte groene ontmoetingsplek die actief uitnodigt tot sporten en recreëren.

Pagina: Sportpark Glanerbrook

50 mtr bad
Open dag Sportpark Glanerbrook
Wij nodigen iedereen van harte uit om op zaterdag 2 november 2024 een kijkje te...
glanerbrook-05
Update werkzaamheden
50-meterbad: De dakplaten zijn vandaag volledig aangebracht en de dakdekker begint deze week met de...
glanerbrook-05
Update werkzaamheden
50-meter bad De werkzaamheden aan het 50-meter bad zijn in volle gang. De Metselaar is...
glanerbrook-05
Update werkzaamheden
50-Meterbad We zijn gestart met het lijmen van het binnenblad (dit is de binnenste muur)...
glaner-2
Eerste spanten 50m bad Glanerbrook geleverd
Vanmorgen in de vroege ochtend werden de eerste houten spanten van 35 meter lang op...
glanerbrook-05
Update werkzaamheden
Bouwnieuws: Voortgang Sportpark Glanerbrook De bouw van Sportpark Glanerbrook gaat gestaag verder. Deze week is...
glanerbrook-05
Update werkzaamheden
Straatwerk Sporthal 2 Het straatwerk aan de achterzijde van Sporthal 2 is in volle gang....
glanerbrook-03

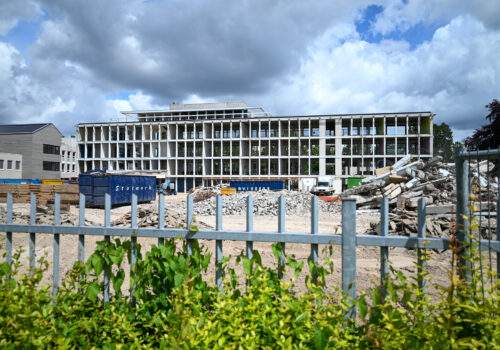

Uitzicht vanuit de torenkraan
Vanuit de torenkraan van bouwplaats 2 zijn er weer mooie plaatjes gemaakt. Je ziet de...
staalconstructie en betonvloer en tribunes ijshal
We zijn weer gestart
Na de bouwvak is er grote vooruitgang geboekt op de bouwplaats van de ijshal. Alle...
HP-glanerbrook-5

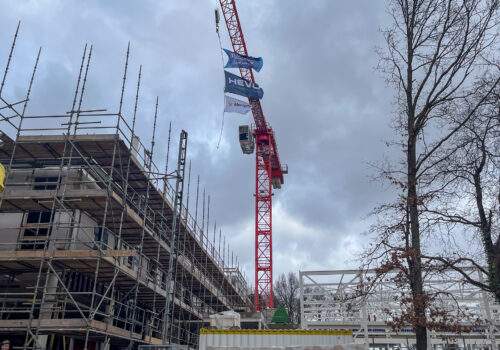

Hoogste punt bij Glanerbrook
Op woensdag 10 juli werd op de bouwplaats van Sportpark Glanerbrook het bereiken van het...
MCM_24061901153
Torenkraanmachinist ijshal Sportpark Glanerbrook
Iedere ochtend zet John, onze torenkraanmachinist, zijn longen aan het werk. Hij klimt dan via...
glbr-67

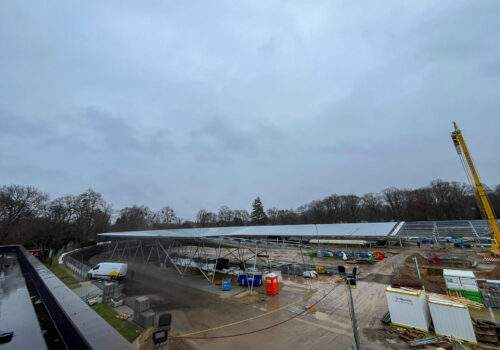

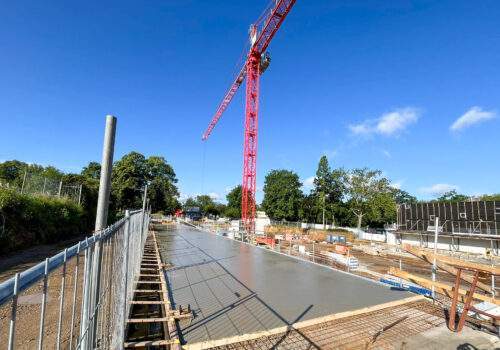

Staalconstructie ijshal

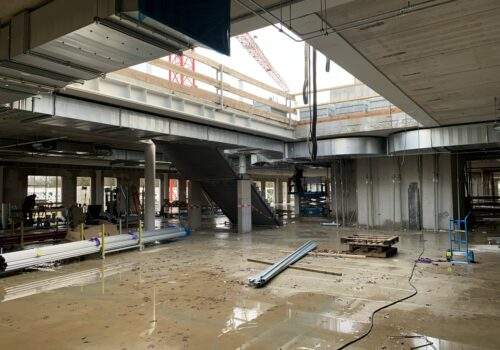

De werkzaamheden aan het 50 meter zwembad verlopen voorspoedig. We hebben onlangs een belangrijke mijlpaal...
glbr-20
Oranje vlag wappert
Er is flink wat vooruitgang geboekt bij de werkzaamheden aan Sportpark Glanerbrook. De aanpassing van...
Aanpassing leiding tracee achterzijde sporthal
Staal VIP ruimte
Op de wielerbaan worden momenteel 216 palen geheid voor de nieuwe overkapping. Deze fundering is...
glbr-14

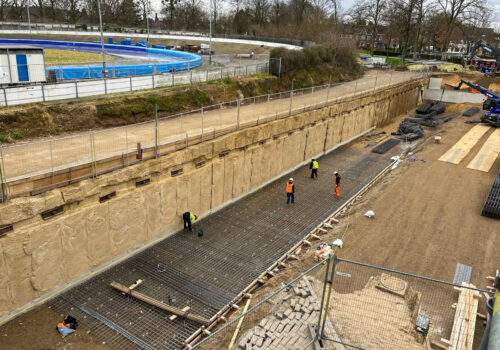

Update werkzaamheden en start wielerbaan

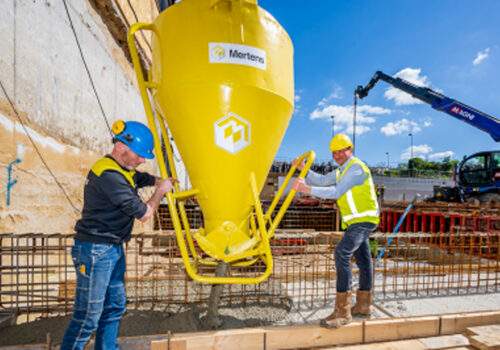

Funderingswerkzaamheden bij Sportpark Glanerbrook maken goede vorderingen. Hendriks is bezig met de laatste fase van...
WhatsApp Image 2024-04-10 at 12.40.04 (1)
Uitkijkpunt bouwplaats
Ontdek het adembenemende uitzichtpunt op het project Sportpark Glanerbrook! Hier kunnen voorbijgangers genieten van een...
torenkraan2-7
Torenkraan 2 bij sportpark Glanerbrook geplaatst
Vandaag is de torenkraan bij het Sportpark Glanerbrook geplaatst. De torenkraan staat midden in het...
WhatsApp Image 2024-05-15 at 11.51.23
Bouwplaats uitbreiding
Bouwplaats 1 wordt aangepast vanwege veiligheidsredenen. De toegangspoort wordt verplaatst naar het bestaande voetpad. Na...
glbr-07
Voortgang Sportpark Glanerbrook
Momenteel is Mertens bezig met het storten van de holle wanden en het voorbereiden van...
WhatsApp Image 2024-04-10 at 11.15.47
Staalhal Mertens Bouwbedrijf

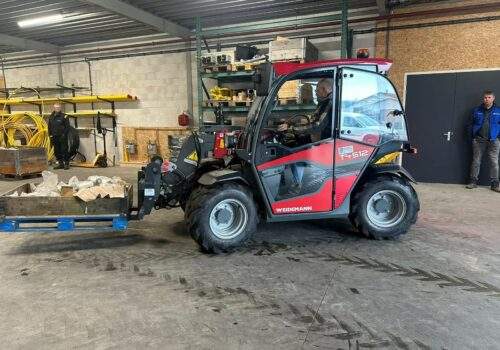

Vandaag heeft het bouwteam een bezoek gebracht aan de werkplaats van Mertens Bouwbedrijf in Weert,...
WhatsApp Image 2024-04-04 at 15.17.55
Persmomentje dagblad De Limburger

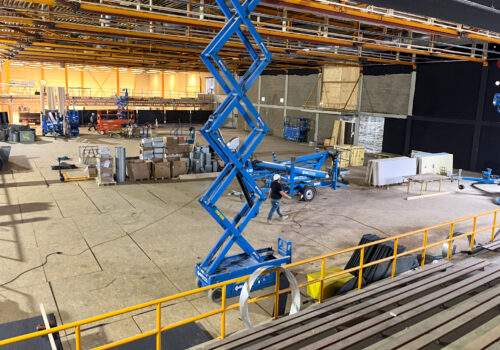

Bezoekers, sporters en werknemers kunnen de bouw van de nieuwe ijshal volgen via zes grote...
WhatsApp Image 2024-04-10 at 09.23.20
Torenkraan bij sportpark Glanerbrook geplaatst
Vandaag is de torenkraan bij het Sportpark Glanerbrook geplaatst. De torenkraan staat midden in de...
glbr-04
Wanden ijshal
Het plaatsen van holle wanden voor de ijshal is gestart, terwijl Hendriks Bouw vooruitgang boekt...
WhatsApp Image 2024-03-28 at 11.08.39
Kijkgaten
Benieuwd naar de spannende transformatie die sportpark Glanerbrook doormaakt? Goed nieuws! Jullie zijn van harte...
glbr-28
Fijne paasdagen!
Namens alle medewerkers van Mertens Bouwbedrijf wensen wij iedereen hele fijne Paasdagen! Aankomende maandag zijn...
WhatsApp Image 2024-03-29 at 11.54.04
Sterren ijshal
Het plafond van de nieuwe ijshal wordt bekleed met schitterende aluminium ‘sterren’. In totaal zullen...
IMG_1515
Grondverbetering
Afgelopen maandag zijn de kanaalplaatvloeren van de ijshal op de begane grond, batch 1+2, succesvol...
6b2b5a5a-5148-4e1d-ad15-f583fa9a004c
Bewust veilig dag 2024
Op 27 maart 2024 vond de Bewust Veilig Dag plaats, een dag waarop extra aandacht...
WhatsApp Image 2024-03-06 at 10.12.10

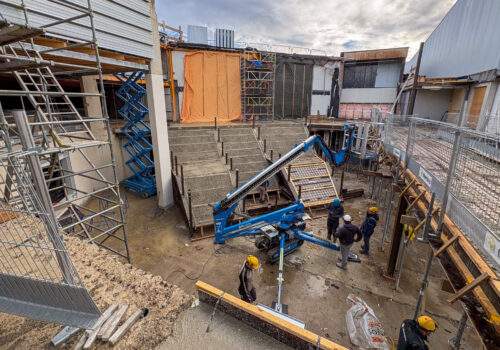

Nieuwe tijdelijke entree
De CSM-opstelling is afgevoerd omdat de wanden voor het 50mtr bad hebben afgerond. Na de...

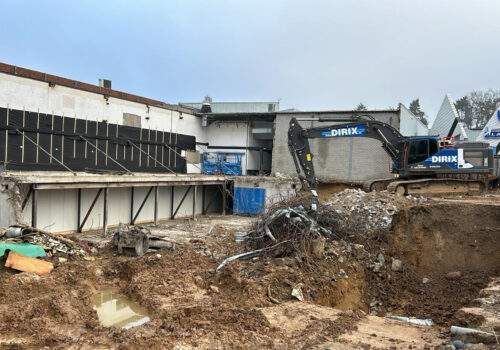

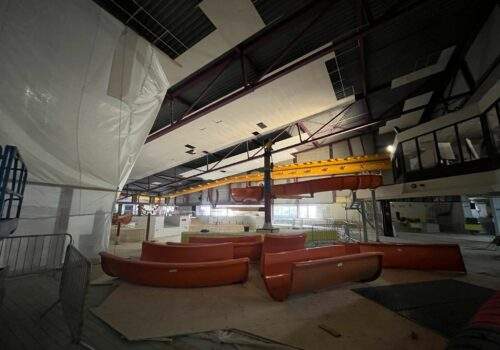

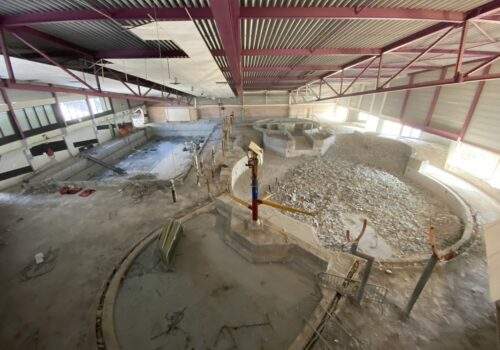

Slopen
Sloopwerkzaamheden oude fitness
De nieuwe tijdelijke entree is bouwkundig gezien nagenoeg gereed. De nieuwe tijdelijke ingang zal vanaf...
Beeldvang
Vastelaovendj 2024
De vastelaovendj staat weer voor de deur! Een tijd van gezelligheid, kleurrijke kostuums en vrolijke muziek....
glbr-09
Hulpstaal tijdelijke ingang
De ontwikkelingen op Sportpark Glanerbrook zijn in volle gang. Sporthal 2 nadert haar voltooiing en...
Glnbr-02
Voortgang en nieuwe fases
Morgen, 26 januari staat de laatste schoonmaak van de fitnessruimte gepland, waarna Laco gedurende de...
WhatsApp Image 2024-01-11 at 07.45.46
Bouw Sportpark Glanerbrook in Volle Gang
Het Sportpark Glanerbrook ondergaat een indrukwekkende transformatie, en de bouwactiviteiten bereiken een belangrijke mijlpaal aanstaande...
KWIIC-16
Kerstvakantie 2023
Vanaf vrijdag 22 december 2023 t/m 3 januari 2024 is ons bedrijf gesloten. In het...
cao bedrijfsexcursie-152
Staal sporthal 2
In sporthal 2 hebben deze week de staalmonteurs van Mertens Bouwbedrijf de laatste werkzaamheden van...
Glbr-03
Kleedruimtes
De kleedruimtes zijn nagenoeg gereed en bijna niet meer terug te herkennen na een goede...
Glbr-01

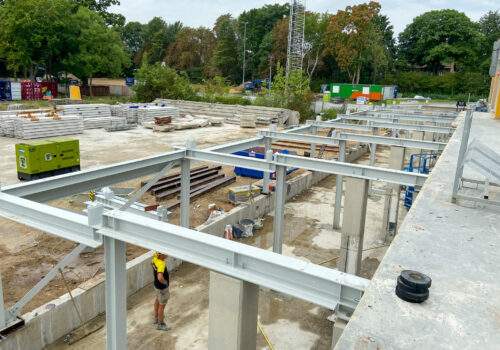

Graafwerkzaamheden
Op bouwplaats 2 aan de linkerzijde van het gebouw wordt er door Dirix grondwerken nog flink...
Glbr-16
Eerste wanden fitnessruimte gemonteerd
De werkzaamheden voor het blikwerk in de fitnessruimte zijn afgerond. Hierop volgt het afdichten van...
Glbr-06
Wedstrijd V&L
Na een verbouwing van enkele maanden is sporthal 1 weer geopend. Vandaag op 18 november...
Glbr-2
Vliesgevel fitness

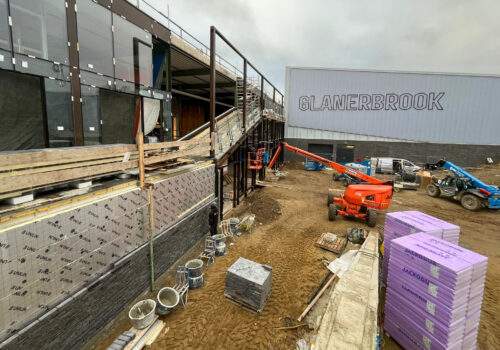

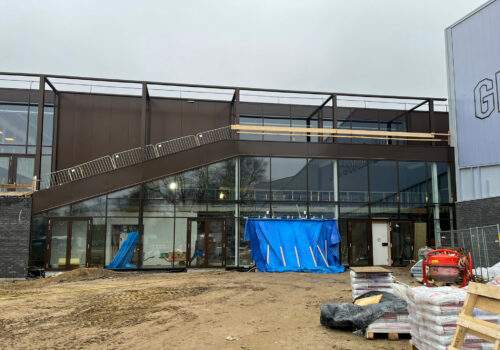

De vliesgevel van de fitness is afgewerkt. De zonwering wordt later nog geïnstalleerd.
Glbr-1
Graafwerkzaamheden
De eerste meter is gegraven voor het 50 meter zwembad. De graafwerkzaamheden worden onder toeziend...
Glbr-6
Blikwerk fitness gereed
Het blikwerk in de fitness ruimte is nagenoeg gereed. Volgende week starten de werkzaamheden voor...
Glbr-7
Werkzaamheden sporthal 2
De werkzaamheden in sporthal 2 zijn gestart. Vanuit de hoogwerkers kunnen de staalmonteurs de spantversteviging...
Graafwerkzaamheden
Start graafwerkzaamheden 50 meter bad
Het oude servicegebouw van de buitenzwembaden is afgebroken. Vanaf deze week zal de eerste meter...

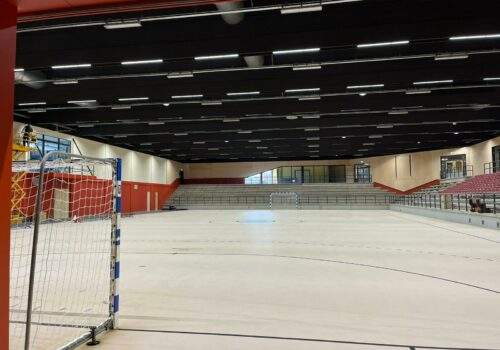

Sporthal 1..
Sporthal 1 opgeleverd!
Sporthal 1 is afgelopen vrijdag overgedragen aan de gebruiker. Daarmee zijn deze week de werkzaamheden...
IMG_0325
Sporthal 1 in het rood
Sporthal 1 heeft een nieuw likje verf gekregen. De mooie rode kleur geeft een hele...
Metal stud
Blikwerk fitness
Ter hoogte van de fitness is de gietvloer op niveau 1 is gestort. Vervolgens zijn...
Glbr-02
Luchtbehandelingskasten
Afgelopen donderdag is de druklaag op de kanaalplaat vloer van de fitnessruimte gestort. Op de...
glbr-2
Kanaalplaatvloeren
De eerste kanaalplaatvloeren zijn gelegd! Deze zijn onderdeel van de nieuwe fitnessruimte.
Scroll naar boven

Deze website maakt gebruik van cookies om uw ervaring te verbeteren.
