Update werkzaamheden

IJshal

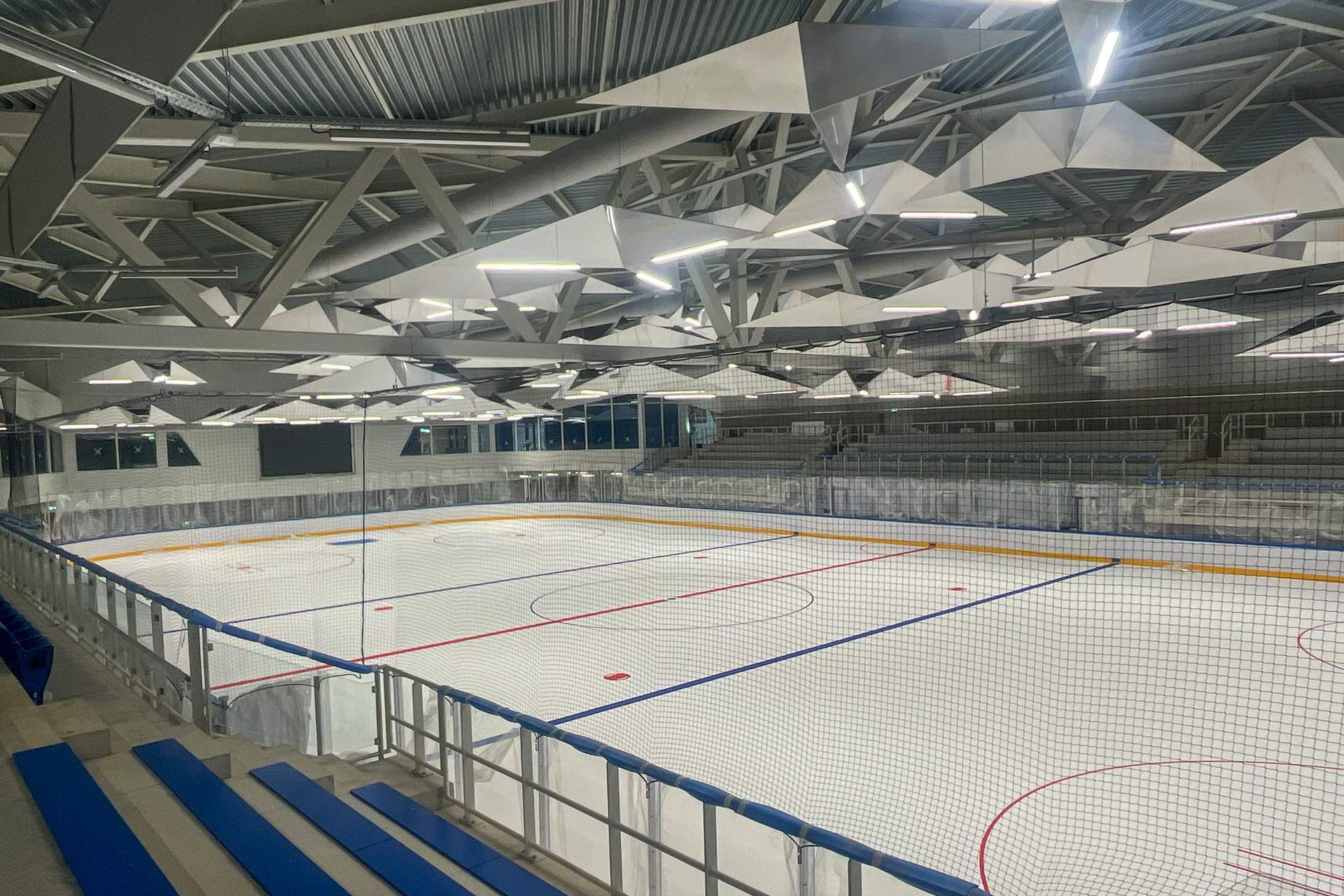

De ijsvloer is inmiddels op temperatuur met -12 graden, en de schaatsverhuur is overgedragen om in te huizen. De tweede fase van de tunnel is gestart; deze week wordt er gegraven en volgende week beginnen we met de vloer. Aan de buitengevel van het recreatiebad zijn de nieuwe kozijnen geplaatst. Het kantoor van Laco is verhuisd naar een nieuwe locatie, zodat we daar een technische ruimte kunnen realiseren. Verder zijn alle binnendeuren voorzien van hang- en sluitwerk, en is de metselaar gestart met de nieuwe toiletgroep in het recreatiebad. Ook is het plaatsen van de voetjes voor de zonnepanelen op de ijshal begonnen.

50-Meterbad

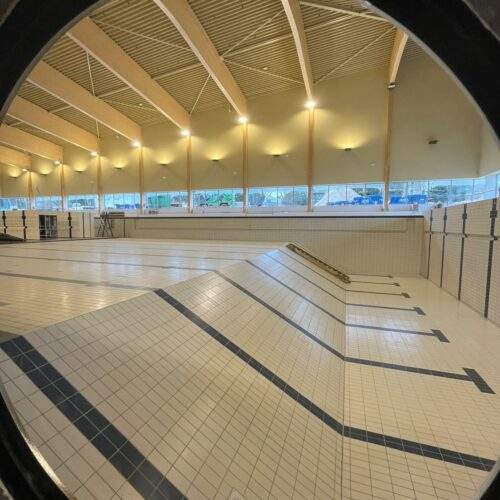

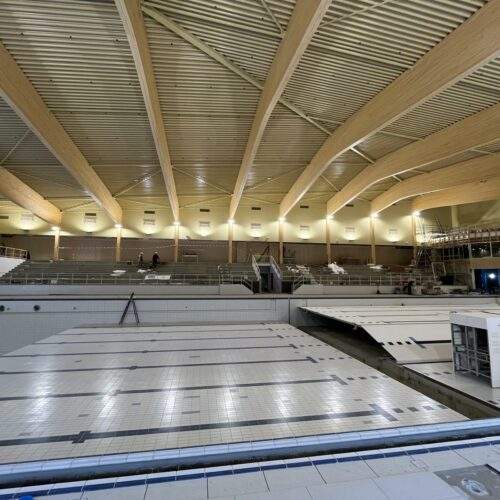

Vandaag is gestart met het vullen van het zwembad. De perforatiebeplating op de eerste verdieping is gereed en eind deze week of begin volgende week wordt ook de perforatiebeplating in de VIP-ruimte afgerond. De plinten in deze ruimte worden geplaatst nadat de marmoleumvloer is gelegd. De perrontegels zijn naar verwachting eind deze week klaar. In week 10 en 11 worden de vloerpotten van Variopool geplaatst, waarna de tegels rondom deze vloerpotten worden aangeheeld. Ook in week 11 worden het rolluik en het plafond van de doucheruimte geplaatst. De deuren van het zwembad zijn momenteel in uitvoering, terwijl de kozijnen deze week en in week 10 worden geschilderd. De kitwerkzaamheden en de troffelvloer in de smalle gang op de begane grond staan gepland voor week 11. De schoonwatergoot is deze week gecoat.

Carnaval!

Met carnaval in aantocht wordt er doorgewerkt aan de ijshal. Woensdag werkt Brugmans aan de rubber tegels bij de ingang van de Zamboni. Mertens is die dag met 8 personen aanwezig en de rest van de week met 14. Tijdens de carnavalsweek wordt er doorgewerkt in het 50-meterbad. Spie zal volgende week in het zwembad aan de slag gaan.

Namens Mertens Bouwbedrijf wensen we iedereen een fantastische Vasteloavendj!

Deel bericht:

Recent nieuws

WhatsApp Image 2025-03-11 at 16.54.47 (1)
Laatste kanaalplaatvloeren Districtsbureau Helmond
Afgelopen week zijn de laatste kanaalplaatvloeren gelegd. Vandaag wordt de dakvloer gestort en daarmee bereiken...
tongelreep-10
Start entreegebouw Zwembad de Tongelreep
Er is een vaste torenkraan geplaatst voor de bouw van het nieuwe entreegebouw en horeca...
50mtr total view
Scoreborden Sportpark Glanerbrook
Wederom een nieuwe mijlpaal bij Sportpark Glanerbrook in Sittard/Geleen. In het 50-meterbad en de ijshal...
