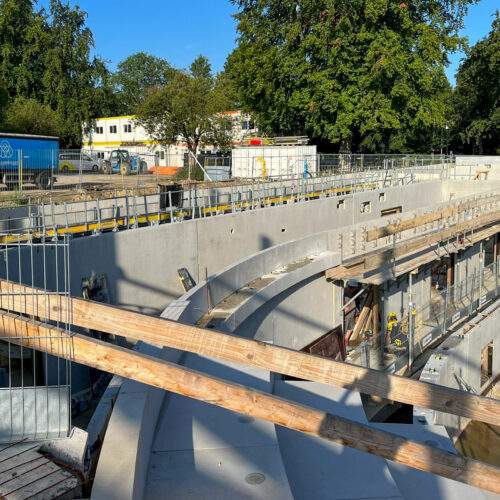

Na de bouwvak is er grote vooruitgang geboekt op de bouwplaats van de ijshal. Alle holle wanden en prefab-wanden van de begane grond zijn geplaatst. Afgelopen dinsdag is een deel van de gevlinderde vloer gestort. Dat was een belangrijke stap in de verdere opbouw van de hal.

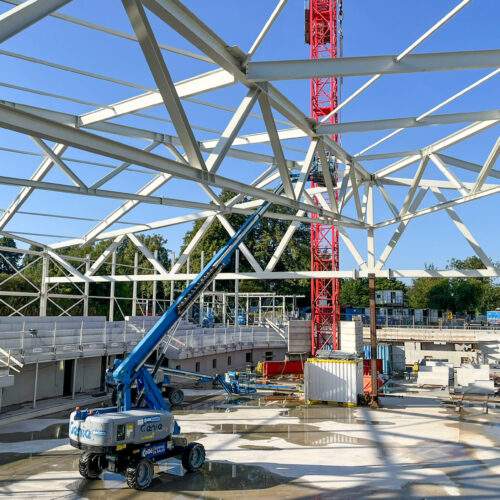

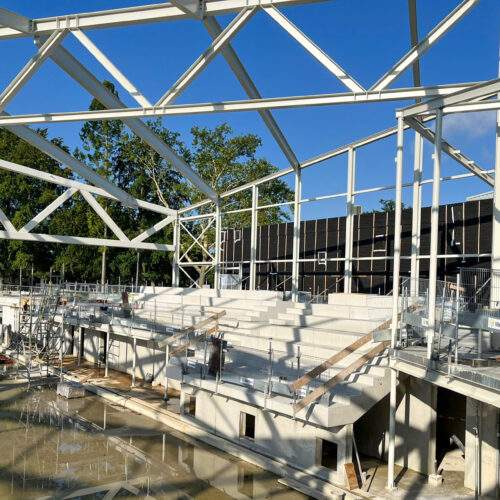

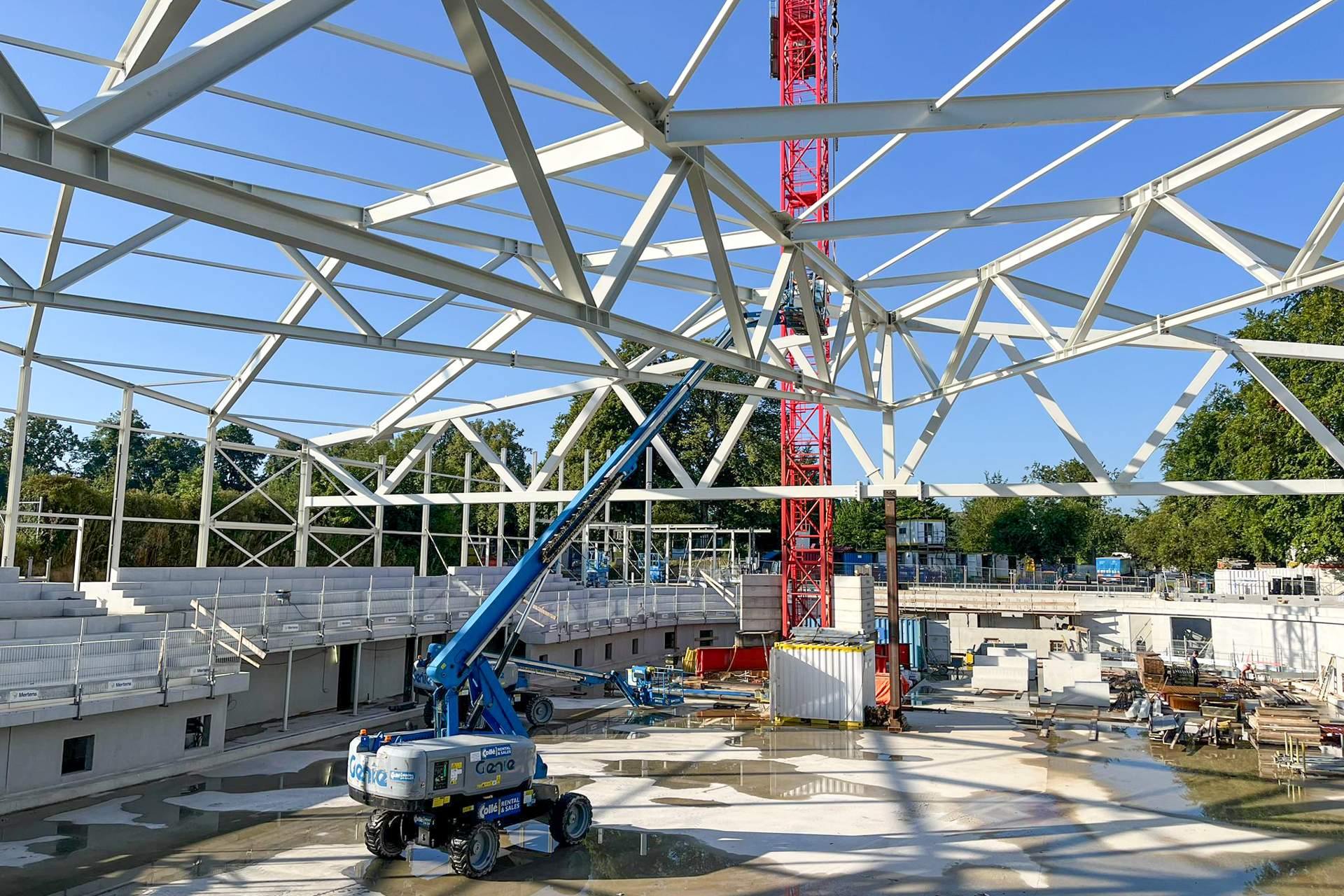

Woensdag zijn ook de tribunes al geplaatst. Daardoor kan het bouwteam nu verder met de staalconstructie van het dak. De dakconstructie van de ijshal is inmiddels al bijna voor de helft klaar. Volgende week woensdag worden de eerste dakplaten gelegd. Dan hebben we weer een belangrijke mijlpaal bereikt!
Deze week ligt de focus op het storten van de wanden, zodat de kanaalplaatvloeren van niveau 1 kunnen worden gelegd.

Op de schaatsbaan is het team druk bezig met het leidingwerk en de opstortingen die nodig zijn voor de staalconstructie van de overkapping.

Ook op de bouwplaats van het 50 meter bad zijn er weer mooie stappen gezet. De planning voor de komende weken ziet er als volgt uit:

- Deze week worden de tribune-elementen van prefab-beton geplaatst. De meeste holle wanden zijn inmiddels gestort en de vloer wordt deze week gestort. Ook de dikke buis van de riolering in de kruipruimte wordt deze week geplaatst.
- Volgende week staat de plaatsing van de houten kolommen op de planning.
- In de week van 9 september kunnen de houten liggers vervolgens worden geplaatst. Deze liggers (balken) zijn zo groot dat ze via begeleidend speciaal vervoer worden geleverd!
